Tháng 5/2026 ghi nhận bước tiến quan trọng tại công trường Setia Edenia khi cẩu tháp cuối cùng (TC3) đã được lắp đặt hoàn tất, đưa toàn bộ hệ thống thiết bị thi công vào trạng thái sẵn sàng vận hành đồng bộ. Dự án tiếp tục duy trì tiến độ ổn định trên cả ba tháp, kể cả trong kỳ nghỉ lễ dài đầu tháng. Đây là tín hiệu tích cực khẳng định cam kết của SP Setia Berhad với khách hàng trên hành trình “Về Nhà, Bên Nhà”.
Ba tháp đồng loạt triển khai, đảm bảo tiến độ bàn giao
Tháng 5 mở đầu với kỳ nghỉ lễ dành cho gia đình, nhưng nhịp thi công tại công trường Setia Edenia không vì thế mà chậm lại. SP Setia Berhad tiếp tục duy trì hoạt động xây dựng đúng tiến độ, tuân thủ nghiêm ngặt các quy định về an toàn lao động, từng ngày kiến tạo tổ ấm cho các gia chủ tương lai.

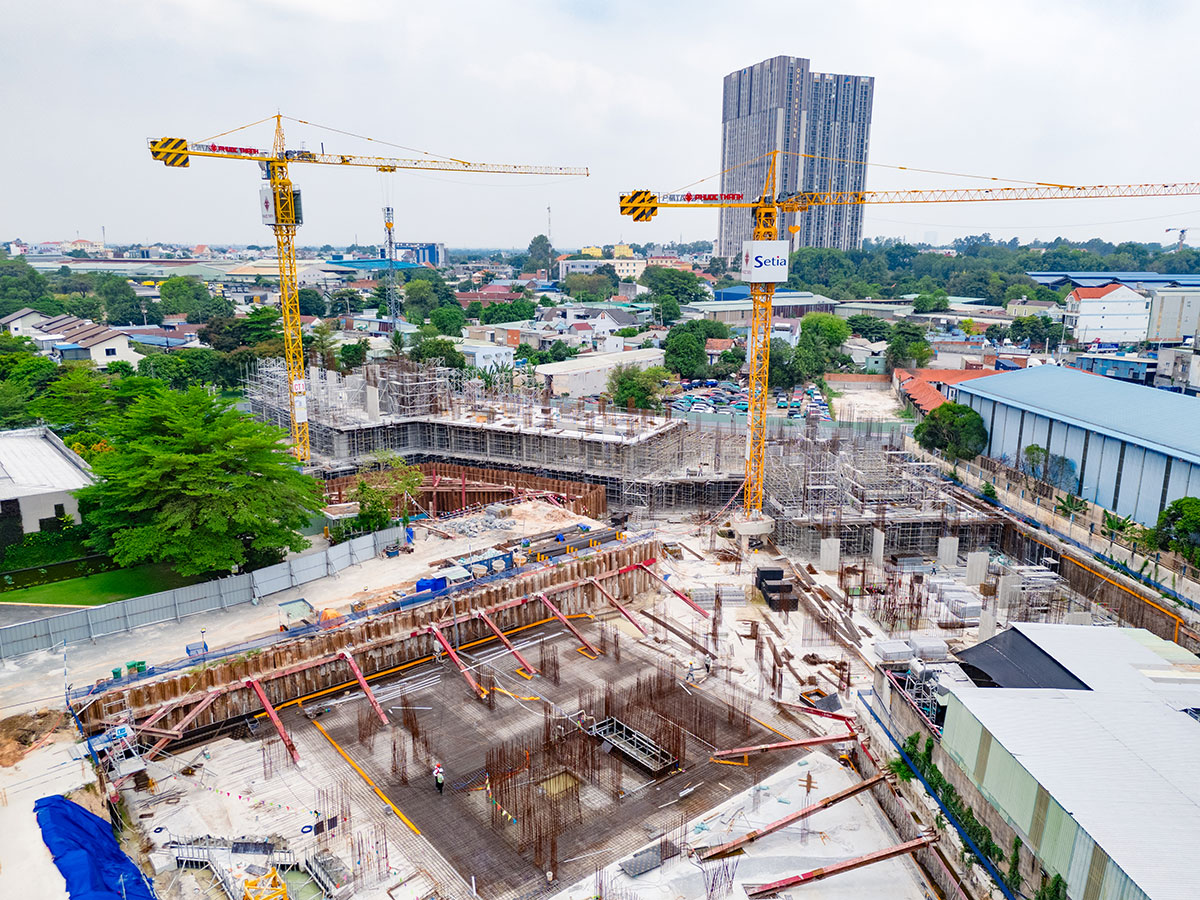

Ghi nhận thực tế thi công đầu tháng (cập nhật ngày 01/05/2026), ba tháp căn hộ của dự án đang ở các giai đoạn xây dựng khác nhau, phản ánh chiến lược triển khai cuốn chiếu giúp tối ưu nguồn lực và rút ngắn tổng thời gian thi công:

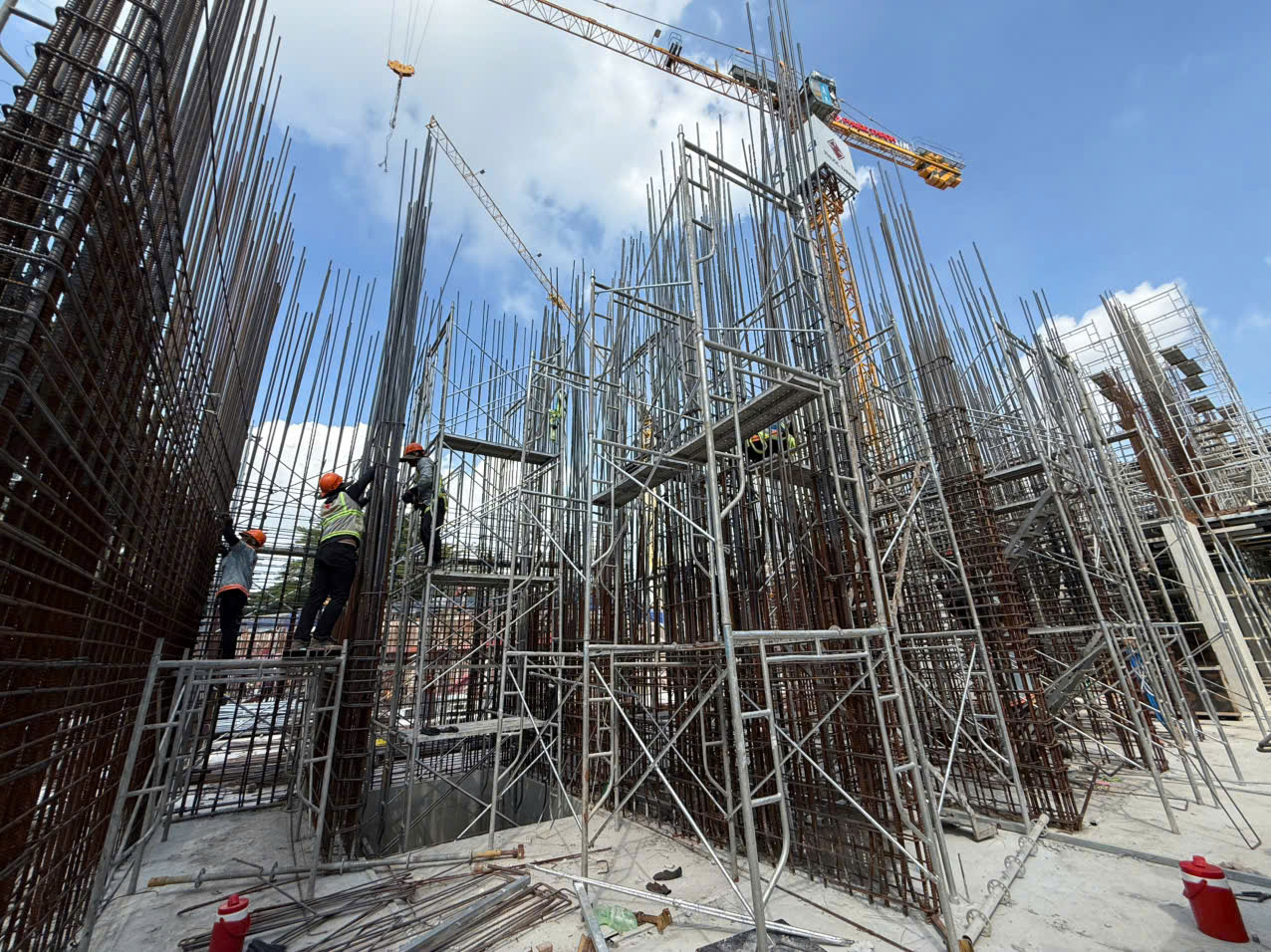

- Tháp A: Đang lắp đặt cốt thép, cốp pha vách tầng 2
- Tháp B: Hoàn thiện sàn tầng 1
- Tháp C: Thi công tầng hầm, đổ bê tông sàn hầm

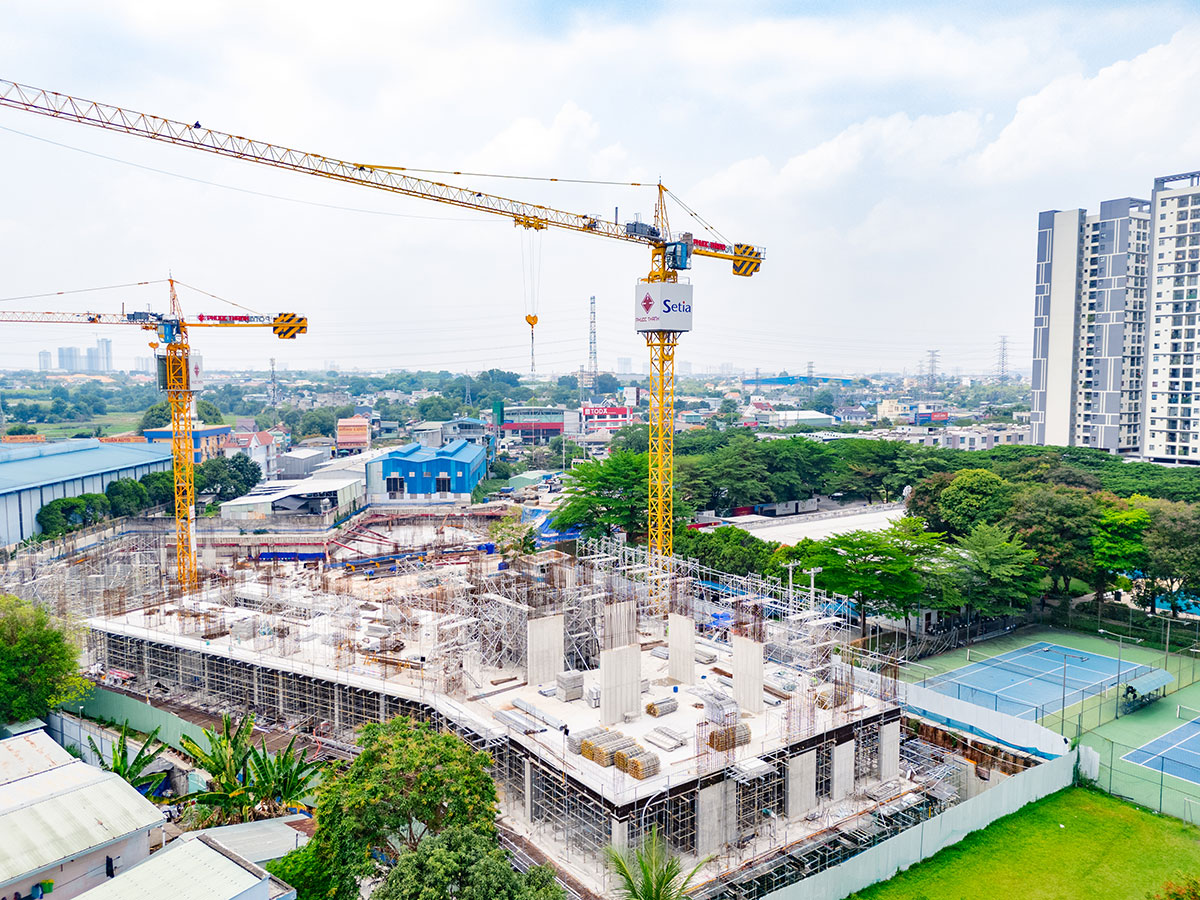

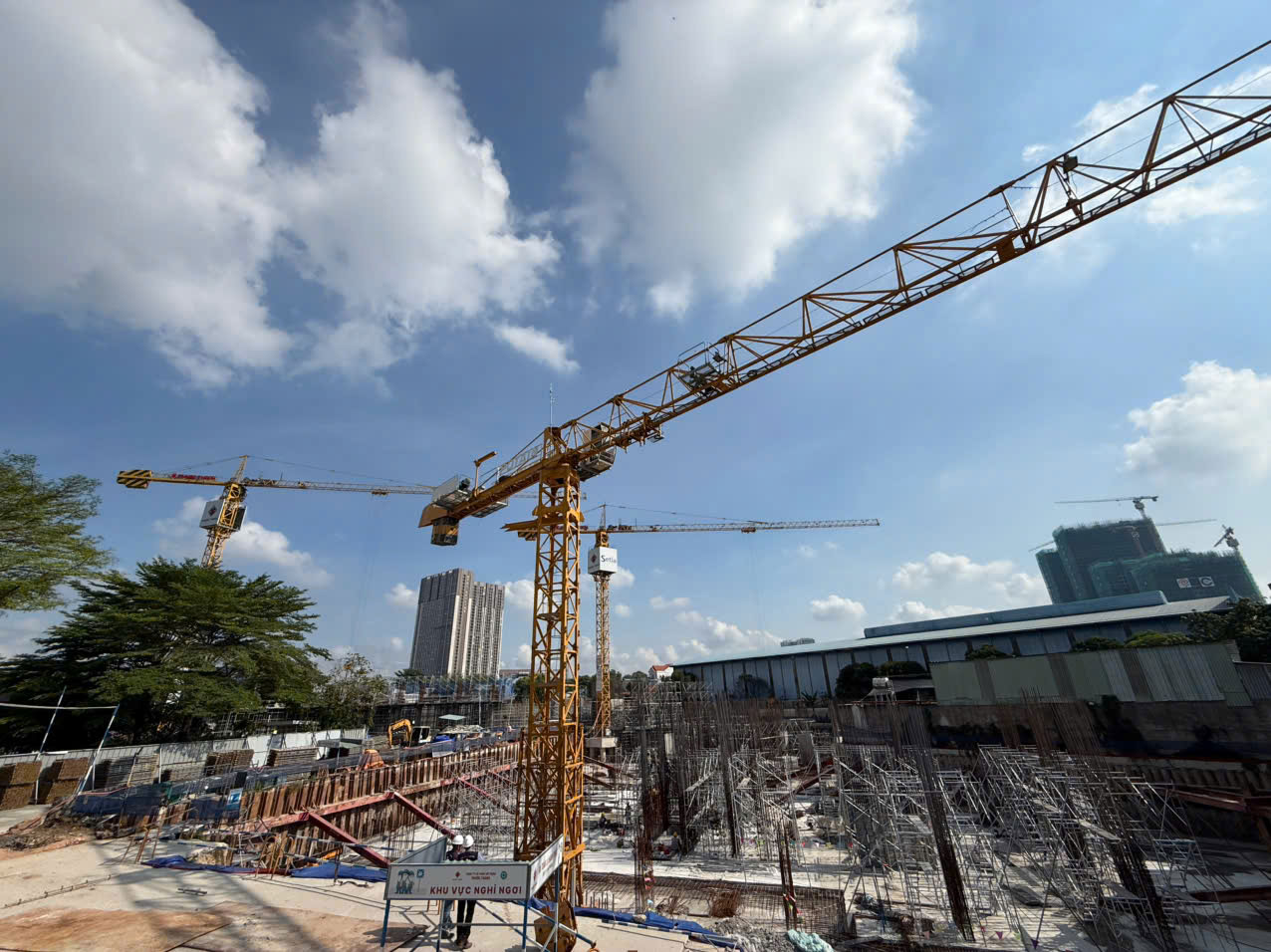

Một dấu mốc đáng chú ý trong tháng này là việc lắp đặt thành công cẩu tháp cuối cùng (TC3) tại công trường. Với hệ thống cẩu tháp đã hoàn thiện đồng bộ, toàn bộ ba tháp căn hộ chính thức bước vào giai đoạn thi công thân tăng tốc, tạo điều kiện cho việc đẩy nhanh tiến độ xây dựng trong các tháng tiếp theo.
Kế hoạch thi công tháng 5/2026
Trên cơ sở hiện trạng đầu tháng, SP Setia Berhad đã lên kế hoạch thi công cụ thể cho từng tháp trong tháng 5:
- Tháp A: Đổ bê tông sàn tầng 3
- Tháp B: Triển khai thi công tầng 2
- Tháp C: Hoàn thiện tầng 1
Mỗi tháp được giám sát chặt chẽ về chất lượng vật liệu, kỹ thuật thi công và an toàn lao động. Đội ngũ kỹ sư và công nhân làm việc theo các ca luân phiên, đảm bảo tiến độ song song duy trì tiêu chuẩn chất lượng cao nhất theo cam kết của chủ đầu tư.
Cam kết “Về Nhà, Bên Nhà” từ chủ đầu tư Malaysia
Setia Edenia là dự án được phát triển bởi SP Setia Berhad – một trong những tập đoàn bất động sản hàng đầu Malaysia với lịch sử hơn 50 năm hoạt động và danh mục dự án trải dài tại nhiều quốc gia. Tại Việt Nam, SP Setia mang theo triết lý phát triển bền vững và tiêu chuẩn xây dựng quốc tế, hướng đến việc kiến tạo những cộng đồng cư dân chất lượng cao.
Việc duy trì tiến độ thi công ổn định, minh bạch và cập nhật thường xuyên đến khách hàng là một trong những giá trị cốt lõi của SP Setia. Mỗi tháng, đội ngũ dự án đều công bố báo cáo tiến độ chi tiết kèm hình ảnh thực tế công trường, giúp khách hàng nắm rõ tình hình xây dựng và yên tâm về khoản đầu tư của mình.
Với việc cẩu tháp cuối cùng đã vào vị trí cùng nhịp thi công đồng bộ trên cả ba tháp, Setia Edenia đang bước vào giai đoạn xây dựng then chốt. Đây cũng là minh chứng cho năng lực triển khai dự án bài bản và cam kết bàn giao đúng tiến độ mà SP Setia Berhad dành cho cộng đồng cư dân tương lai.
SP Setia Berhad sẽ tiếp tục cập nhật tiến độ thi công định kỳ hàng tháng để Quý khách hàng theo dõi hành trình hoàn thiện tổ ấm mơ ước.
